緒方清掃様
廃棄物処理施設(新設・拡張)
測量・土木設計から配置計画を立案に一括で対応し、
短期間での工事竣工まで見据えた工程管理を行った事例
https://www.ogata-clean.co.jp/
- 場所
- 熊本県宇土市 宇土リサイクルセンター(新設)
- 竣工時期
- 2006年3月

本事例の概要
緒方清掃様の工場について
これまでは、収集運搬業のみでしたが、工場を新設して、産業廃棄物・一般廃棄物のリサイクル事業(処分業)を開始されました。
今回のご要望
抱える課題
これまでは収集運搬業のみを行ってきたため、処分業を行うためにどのような手続きや準備が必要かご存知ではありませんでした。
さらに、一般廃棄物の処分の委託事業を請け負うことを目標とした計画だったため、年度末である2006年3月までにリサイクル工場が竣工している必要がありました。各種準備を正式に開始したのが2004年3月だったため、建設工事を含めて2年という短期間で進めなければなりませんでした。
実施した施策
関連法令を遵守し、2006年3月竣工を目指して、
①測量・土木設計
②建築計画と整合が取れた廃棄物処理施設の配置計画の立案
③廃棄物処理法に基づく生活環境影響調査
④廃棄物処理法等の関係法令
を進めました。
本事例のポイント
測量・土木設計から配置計画立案に一括で対応
工業団地内の土地でしたが、雨水排水計画はもとより、処理施設や保管場所の配置など、建築計画と整合が取れた配置計画の立案が必要でした。
当社では、測量・土木設計は内製化しており、さらに、これまで多数の廃棄物処理施設の計画立案を支援した経験から、様々な配置計画の立案が可能です。
本事例でも、建築設計事務所と協業することで、測量・土木設計・建築設計を考慮した施設配置計画を立案しました。
短期間での工事竣工まで見据えた工程管理
当社の業務受託から竣工まで2年という短期間での事業でした。
熊本県産業廃棄物指導要綱に基づく廃棄物関係事前協議の手続きを進めながら配置計画を確定し、廃棄物処理法の手続きと並行して建築確認申請(建築設計事務所と協業)を進めることで、計画通りに着工することが出来ました。また、工事期間中も、施工業者等との各種調整を行い、当初のご要望通り、2006年3月に竣工することが出来ました。
その後、宇土市からの一般廃棄物処分委託契約の締結や、産業廃棄物処分業・一般廃棄物処分業の許可も可能となりました。
都市計画区域外だったため建築基準法第51条ただし書き許可が不要だった
都市計画区域を設定している熊本県宇土市の工業団地内の土地でしたが、都市計画区域外でした。
したがって、一般廃棄物処理施設設置許可(廃棄物処理法第8条)対象施設でしたが、建築基準法第51条ただし書き許可は不要な場所でした。

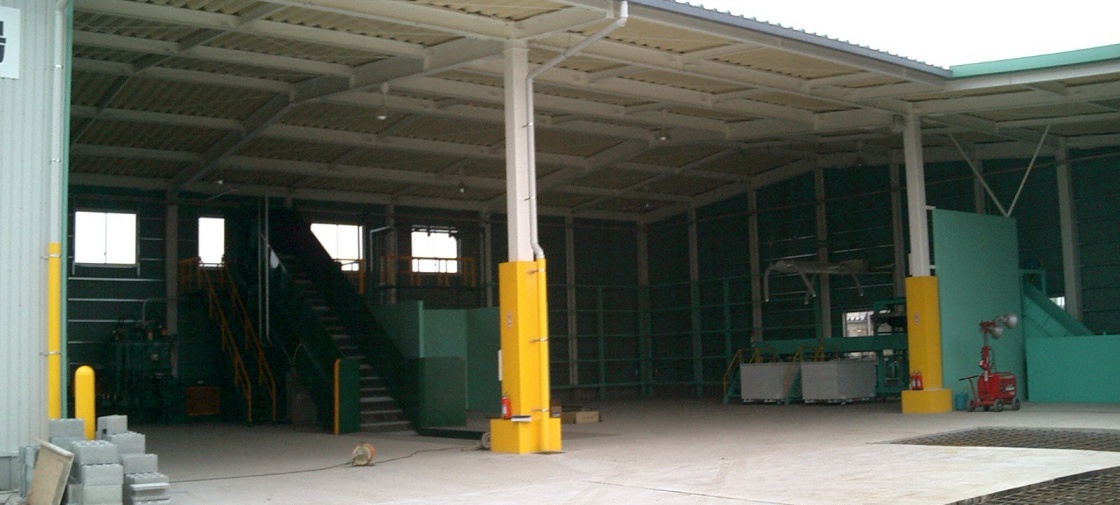

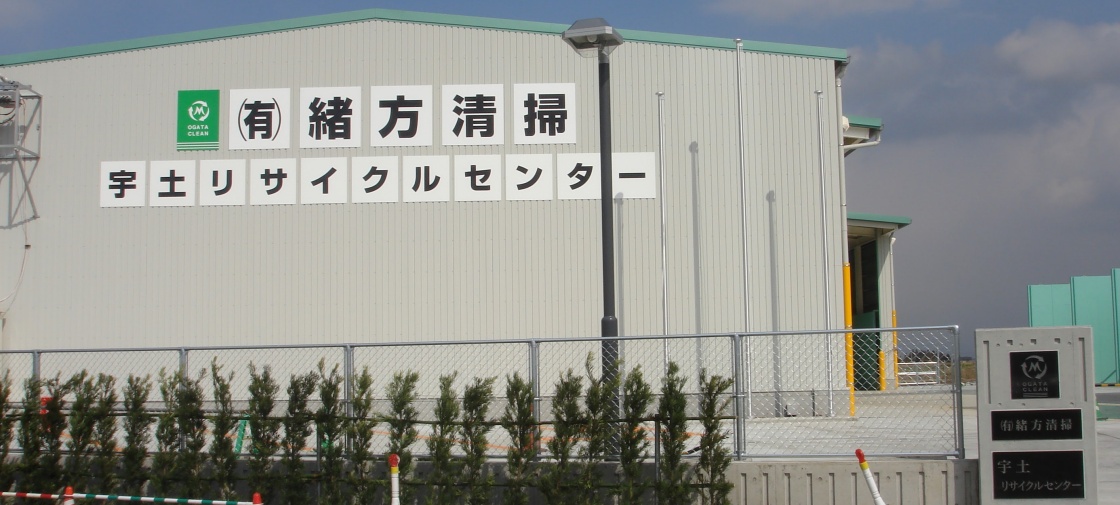

実際の工場の様子
具体的な関係法規制
-
事前協議(熊本県産業廃棄物指導要綱)
-
一般廃棄物処理施設設置許可の取得(廃棄物処理法)
-
産業廃棄物処分業許可の取得(廃棄物処理法)
-
一般廃棄物処分業許可の取得(廃棄物処理法)
-
特定施設設置届出(騒音規制法)
-
特定施設設置届出(振動規制法)
-
指定可燃物取扱い届出(消防法)
※選別施設と圧縮施設だったため、産業廃棄物処理施設には当たらず、産業廃棄物処理施設設置許可は不要でした。
※都市計画区域外だったため、建築基準法第51条ただし書き許可は不要でした。
環境と開発に相談してみる
廃棄物処理施設の計画立案からアフターまで、
私たちがまとめて支援いたします。

株式会社環境と開発のノウハウに加えて、調査・試験のプロフェッショナルである株式会社土木管理総合試験所のフォローアップによりワンストップで、民間の廃棄物処理施設の新設・拡張を全国どこでもフルサポートいたします。
廃棄物処理施設特有の生活環境影響調査はもちろん、土木造成設計や建築設計に必要な地質調査まで、一貫して対応可能です。
当社の強み
廃棄物処理施設計画に関する豊富な実績
5つの法令に精通した圧倒的な許認可取得力
計画段階から事業開始後まで一貫サポート
